تفاصيل الصيانة الوقائية (PM Details)

شاشة تفاصيل الصيانة الوقائية بتحدد إزاي ومتى وعلى أي أصل هيتولّد أمر شغل صيانة تلقائيًا - سواء بمواعيد زمنية ثابتة، بقراءات عداد، أو بسلسلة خطط عمل متتابعة.

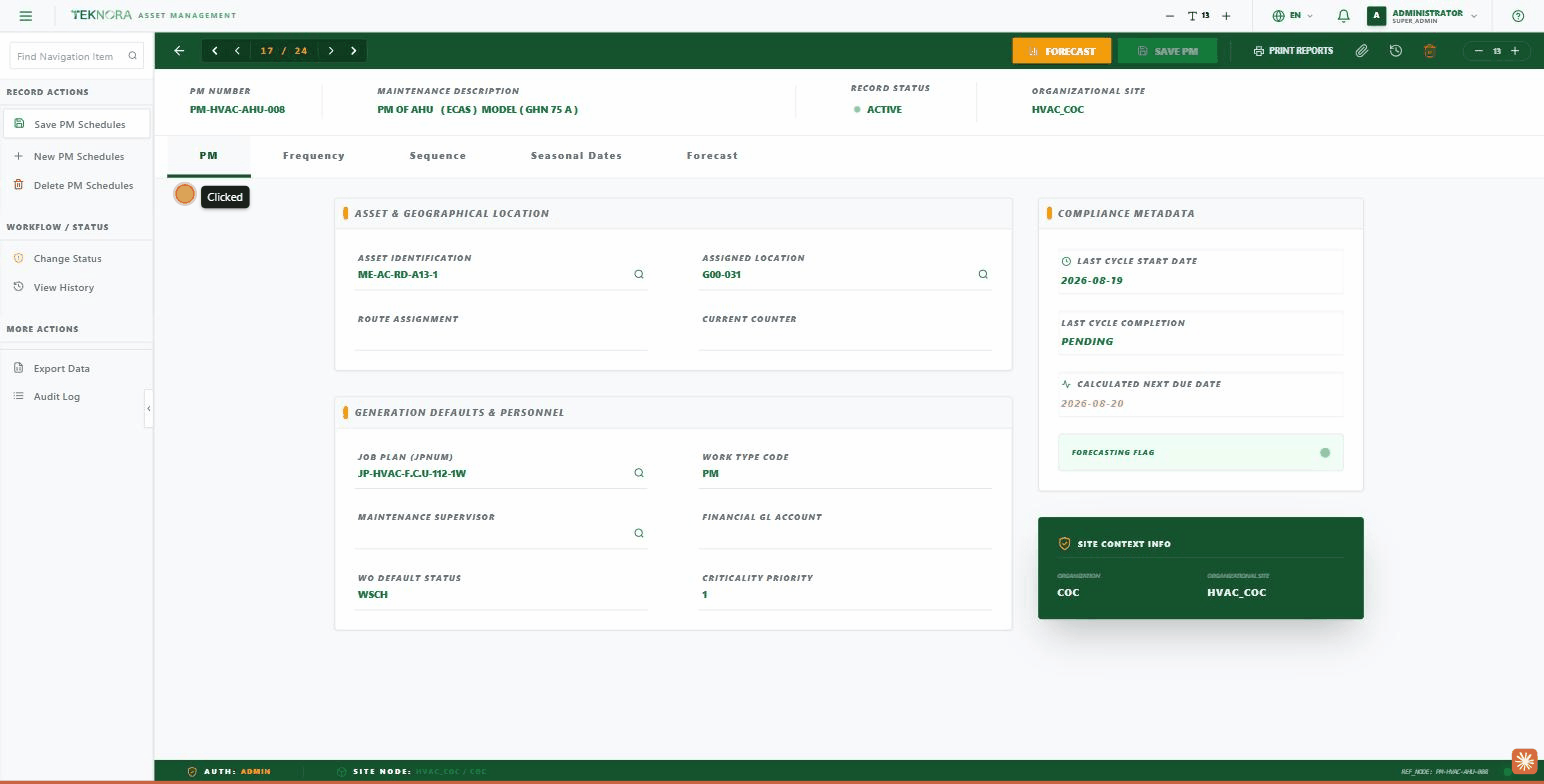

نظرة عامة - تاب PM

الشريط العلوي (Toolbar)

الزرار الوظيفة
Forecast (زرار برتقالي) يولّد/يحدّث توقعات أوامر الشغل القادمة
Save PM يحفظ كل بيانات الجدول
Print Reports طباعة تقارير الصيانة
السجل / المرفقات / الحذف نفس الأزرار المعتادة في باقي الشاشات

تاب PM

  • الأصل والموقع الجغرافي: رقم الأصل، الموقع، المسار (Route)، والعداد الحالي (Counter).
  • افتراضيات التوليد والمسؤولية: خطة العمل (Job Plan) اللي هتتربط تلقائيًا بأمر الشغل، نوع العمل (Work Type)، المشرف، حساب الأستاذ العام (GL Account)، حالة أمر الشغل الافتراضية (WO Default Status)، والأولوية.
  • بيانات الالتزام (Compliance Metadata): تاريخ آخر دورة بدأت، تاريخ آخر دورة اتقفلت، الموعد القادم المحسوب تلقائيًا، وعلامة "التوقع مفعّل" (Forecasting Flag).
  • معلومات السياق: المؤسسة والموقع.

تاب التكرار (Frequency)

  • الفترة الزمنية: رقم + وحدة (أيام/أسابيع/شهور/سنين) تحدد كل قد إيه يتولّد أمر شغل جديد.
  • وقت البداية المستهدف: الساعة اللي هيتحدد بيها وقت أمر الشغل الجديد.
  • جدول العدادات (Meters): تقدر تضيف أكتر من عداد، كل عداد له فريكونسي مستقل (زي كل 500 ساعة تشغيل)، وعمود "التوقع القادم" بيعرض القراءة المتوقعة لحظة توليد أمر الشغل.

تاب التسلسل (Sequence)

جدول بيسمح بربط أكتر من خطة عمل بالتتابع - كل صف له رقم تسلسل (Interval) وخطة عمل (Job Plan)، عشان تقدر تعمل دورة صيانة متغيرة (زي صيانة بسيطة كل شهر وصيانة شاملة كل 6 شهور بنفس جدول الـ PM).

تاب المواعيد الموسمية (Seasonal Dates)

تحديد أيام الأسبوع المسموح فيها بتوليد أوامر الشغل - علّم/شيل أي يوم من أيام الأسبوع حسب احتياج التشغيل.

تاب التوقعات (Forecast)

جدول بيعرض كل أوامر الشغل المتوقعة القادمة: تاريخ التوقع، خطة العمل المستهدفة، التكلفة التقديرية، الحالة، ورقم أمر الشغل الفعلي (لو اتولّد بالفعل).

  • إجراءات السجل: حفظ / جدول جديد / حذف.
  • الحالة: تغيير الحالة، عرض السجل.
  • إجراءات إضافية: تصدير البيانات، سجل المراجعة.

خطوات عملية

1. إنشاء جدول صيانة جديد

من الدليل، اضغط NEW PM RECORD. حدد الأصل أو الموقع، وخطة العمل الافتراضية.

2. ضبط التكرار

روح لتاب Frequency وحدد الفترة الزمنية المطلوبة، أو أضف عدادات لو الصيانة مبنية على الاستخدام مش الوقت.

3. (اختياري) بناء تسلسل صيانة متدرج

لو محتاج دورات صيانة مختلفة الشدة بالتناوب، استخدم تاب Sequence لربط أكتر من خطة عمل بترتيب معين.

4. مراجعة التوقعات

روح لتاب Forecast للتأكد إن أوامر الشغل هتتولّد في المواعيد الصحيحة قبل التفعيل.

التفعيل

جدول الصيانة لازم يكون في حالة ACTIVE عشان يبدأ يولّد أوامر شغل فعلية - جدول في حالة DRAFT مش هيولّد حاجة.


ارجع إلى: دليل الصيانة الوقائية ←
